Projektübergreifendes Ressourcenmanagement

Einleitung

Das Ressourcenmanagement ist ein wesentlicher Bestandteil im Projektmana- gement und dient dazu, Personal und Sachressourcen optimal einzuplanen. Kapazitäts- und Ressourcenmanagement ist ein anspruchsvoller Teilbereiche des Projekt- und Portfoliomanagements. Ressourcenmanagement ist aufgrund seiner drei Ebenen (strategisch, taktisch und operativ), der sozialen Elemente und der komplexen Anforderungen sehr anspruchsvoll für alle Beteiligte. Für eine übersichtliche Darstellung werden oft Plantafeln und Kapazitätsüber- sichten verwendet (wie auch in Projectile).

Basis

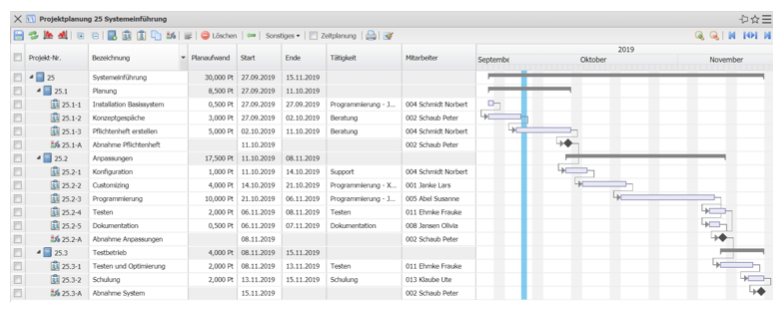

Die Basis des Ressourcenmanagement sind die generelle Verfügbarkeit (primär die der internen und externen Mitarbeiter) und die Projektpläne geplanter und laufender Projekte. Den Mitarbeitern werden Standorte (und damit Arbeitsmo- delle inklusive Feiertagen) und Mitarbeiterverträge (mit ggf. Abweichungen zur Vollzeit) zugeordnet. Aus den Projektplänen ergibt sich dann unter Berücksich- tigung der Verfügbarkeit der Ressourcen …

… aus den Parametern der Arbeitspakete Planaufwand, Planbeginn (Start) und Planende (Ende) die Auslastung der Mitarbeiter. Dabei werden ggf. Restauf- wandsschätzungen aus der Erfassung (TimeTracker) berücksichtigt.

Auswertungen

In der Standardversion von Projectile gibt es zahlreiche Standardauswertung für das Ressourcenmanagement (Auswertungen → Kapazitätenauswertungen). Ein Teil dieser Auswertungen wird idealerweise den Benutzergruppen Projekt- leiter, Teamleiter, Manager und/oder Ressourcenmanager als Portal zur Verfü- gung gestellt:

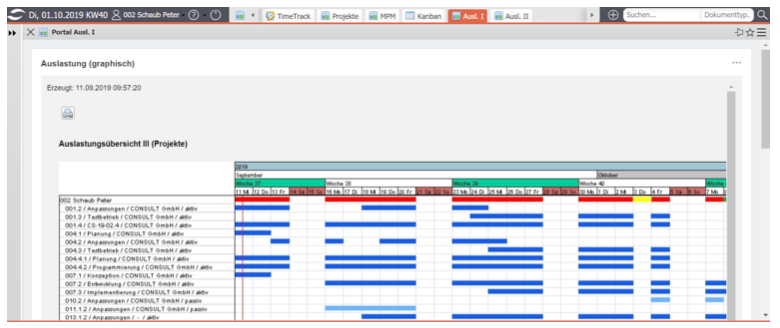

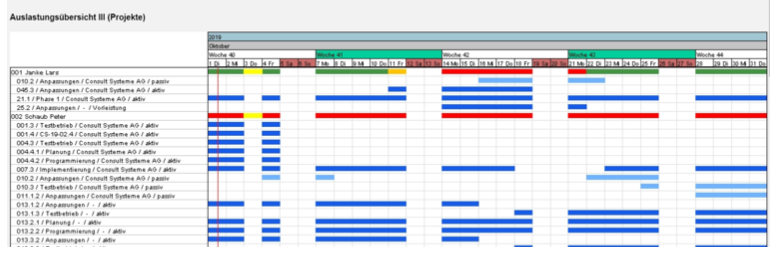

Die beliebtesten Auswertungen sind bei vielen Benutzern die Auslastungsüber- sicht III (graphische Übersicht über den Auslastungsgrad der Mitarbeiter unter Berücksichtigung der Abwesenheiten und Projektwahrscheinlichkeit) …

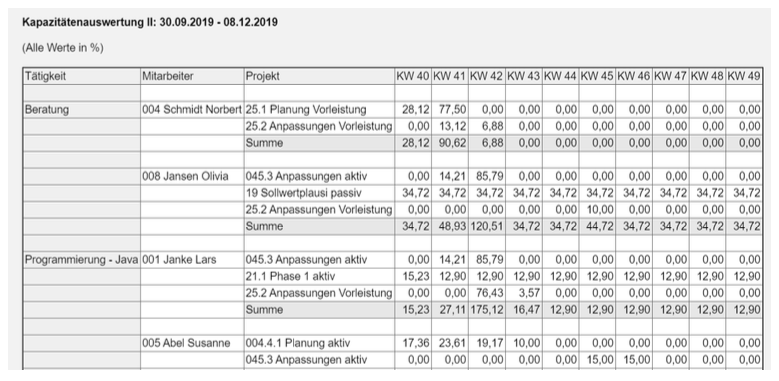

… und die Kapazitätsauswertung II. Diese Auswertung stellt für einen ausge- wählten Zeitraum die prozentuale oder absolute Auslastung der Mitarbeiter ta- bellarisch dar. Dabei können die Betrachtungsperioden von täglich bis jährlich ausgewählt werden.

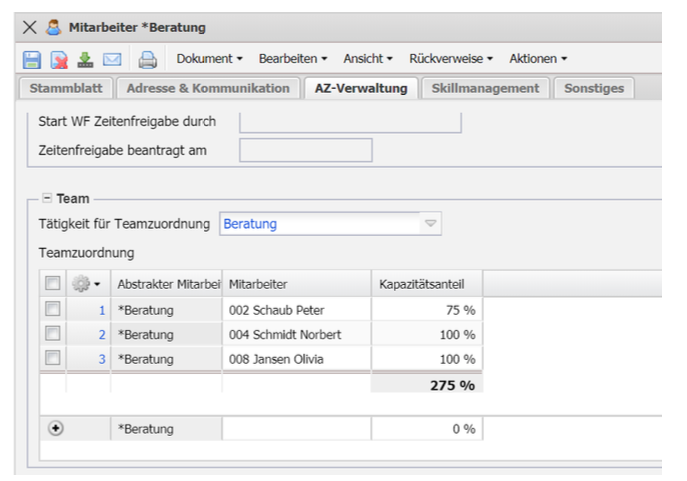

Wenn im System die „Abstrakten Mitarbeiter“ (eigentlich generische Ressour- cen) verwendet werden …

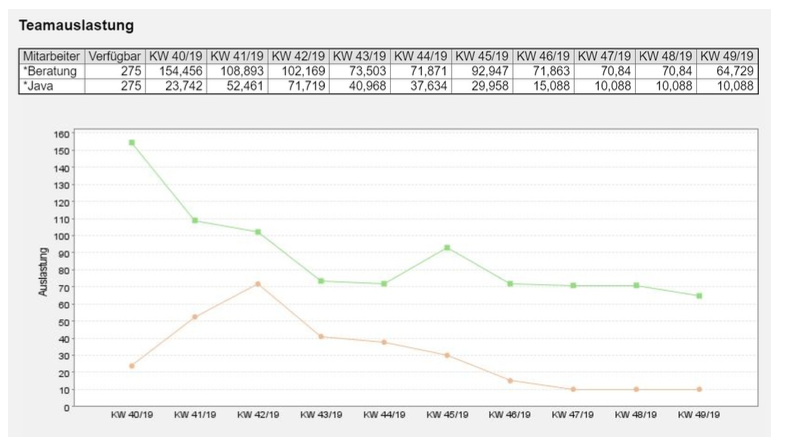

… ist auch die Auswertung „Teamauslastung“ interessant. Diese Auswertung stellt für die generischen Ressourcen inklusive der zugeordneten Mitarbeiter die Auslastung einer beliebigen Gruppe von Ressourcen dar:

Projektübergreifende Ressourcenplanung

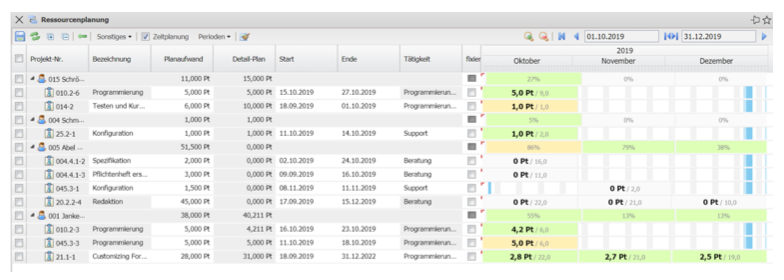

Mit Hilfe dieser neuen Ressourcenplanung ist es möglich, alle Aufgaben ausge- wählter Mitarbeiter und deren Auslastung (analog zur Auslastungsübersicht III) anzuzeigen und direkt zu ändern. Nach Auswahl der Parameter (Zeitraum, Mitarbeiter, …) …

… öffnet sich die Ressourcenplanung für den ausgewählten Zeitraum und die Auslastung der Mitarbeiter wird angezeigt:

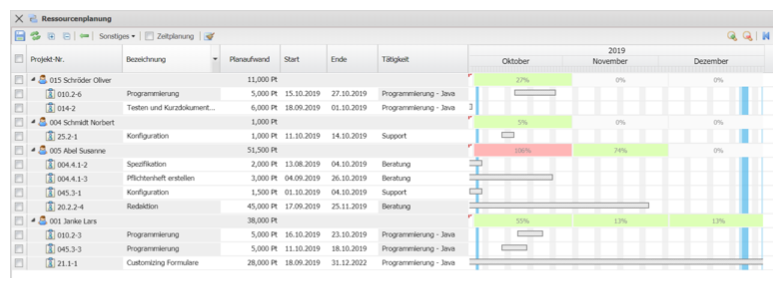

Anschließend können (je nach Berechtigung) die Planungsparameter Zeitraum und Planaufwand geändert werden und das System berechnet die Auslastung auf Basis der neuen Eckwerte erneut.

Die projektübergreifende Ressourcenplanung unterstützt auch die periodische Planung:
